Bouwteam revitalisering Lemsterpad Lemmer
Het project
De gemeente De Fryske Marren gaat gezamenlijk met Roelofs, door middel van een bouwteamconstructie, het industrieterrein ‘Lemsterpad’ revitaliseren. Op dit moment is de kwalitatieve status van het openbaarterrein zeer verslechterd. De gemeente De Fryske Marren wil hier graag wat aan veranderen. Met behulp van de veelzijdige kwaliteiten van Roelofs zal het gebied een behoorlijke upgrading krijgen.
Ontwerp
Roelofs is al een aantal keren betrokken geweest bij de engineeringsfase (bestek en tekening, welke meervoudig onderhands op de markt zijn gezet) voor het revitaliseren van enkele industrieterreinen binnen De Fryske Marren. Roelofs heeft ook op het gebied van de uitvoering al een aantal werken uitgevoerd binnen de gemeente de Fryske Marren. Wij zijn al vroegtijdig betrokken bij het project omdat we in een bouwteamconstructie het project oppakken.
Aan de hand van de input en eisen uit de gemeente heeft Roelofs een ontwerp opgesteld, welke voldoet aan de wensen van de gemeente. Het ontwerp is aan de hand van een inloopavond gepresenteerd aan de aanwonenden en aanliggende bedrijven. Het plan is op de inloopavond zeer positief ontvangen, zodat er binnenkort gestart kan worden met de uitvoering van de werkzaamheden.
Werkzaamheden

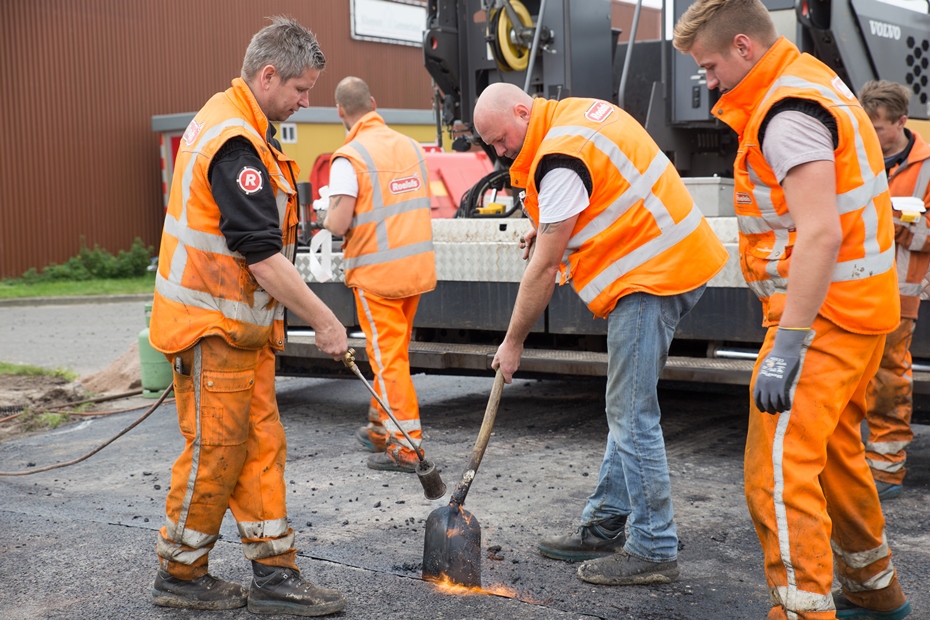

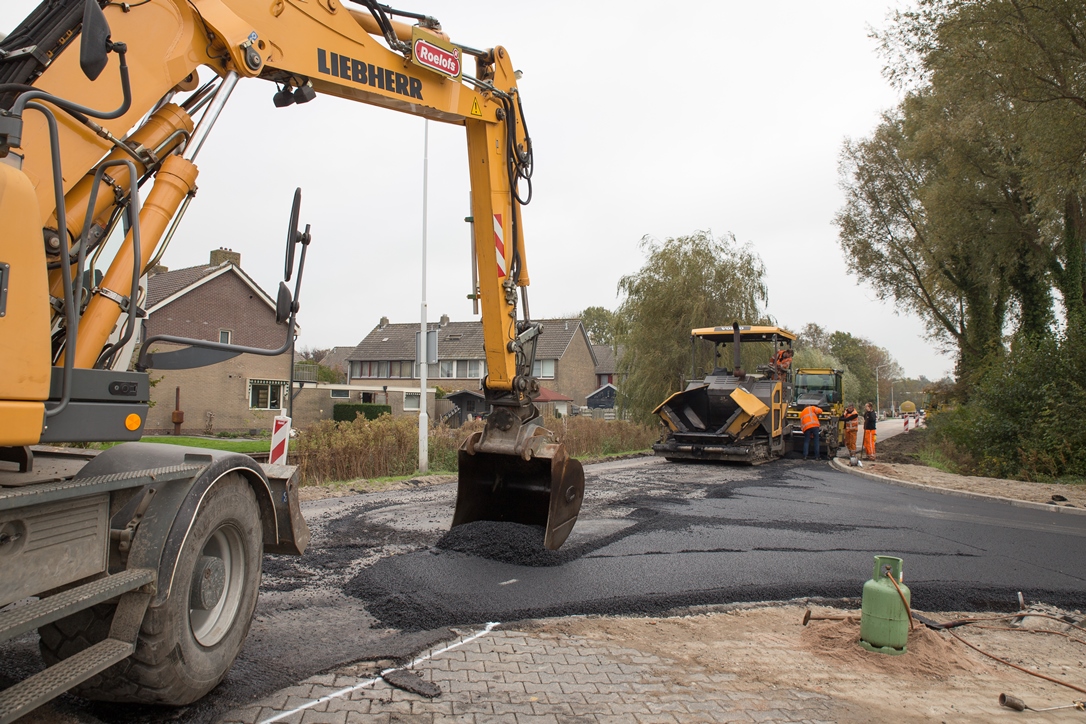

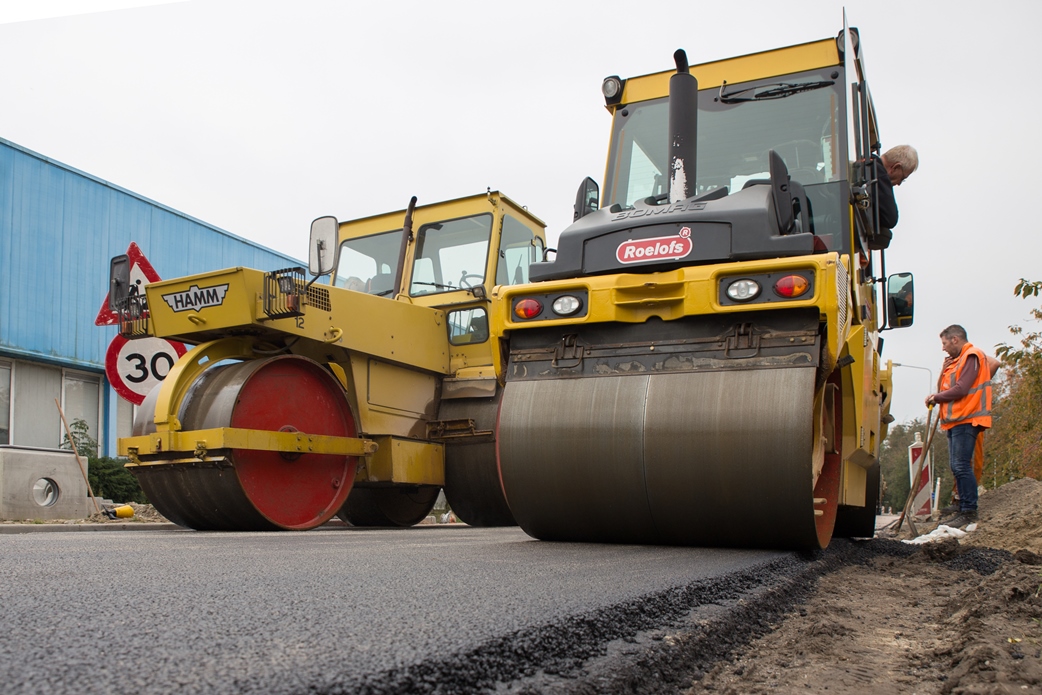

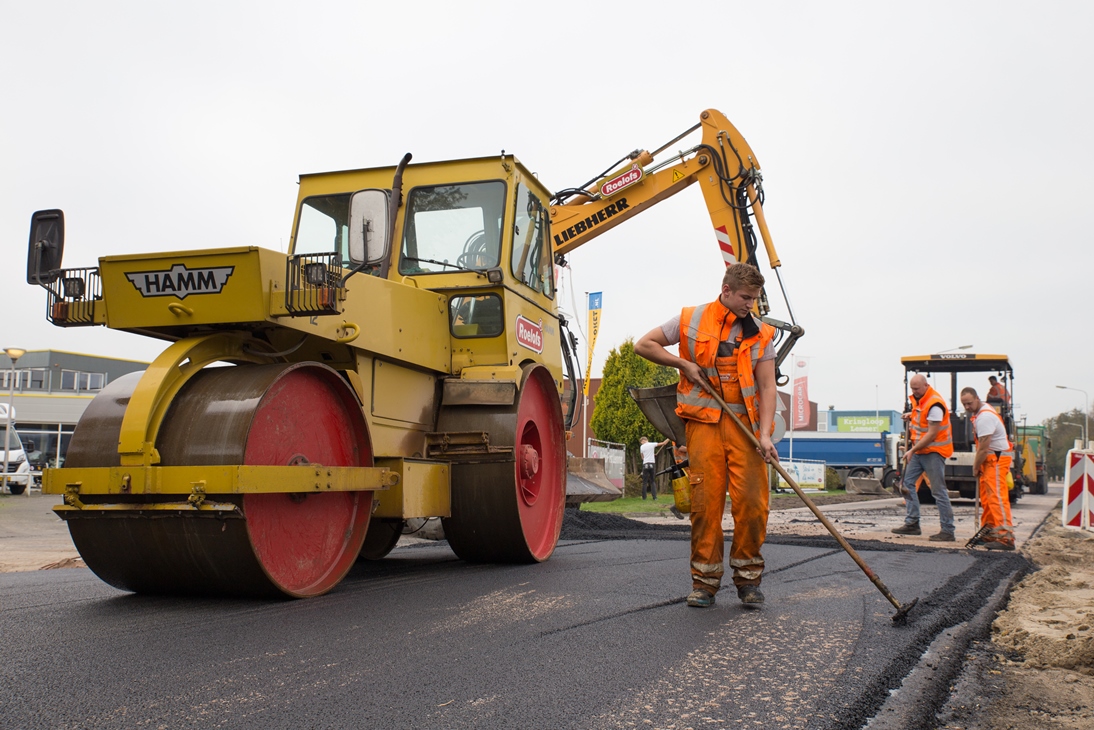

Dit werkzaamheden houden in het kort in dat de hoofdrijbaan opnieuw voorzien wordt van een asfaltlaag. Ook worden er op enkele locaties schades in de onder- en tussenlaag worden hersteld. De zijpoten van het Lemsterpad, waar diverse bedrijven aan zijn gevestigd, zullen worden voorzien van asfalt. De huidige zijpoten bestaan op dit moment nog uit een verharding van betonstraatstenen. Doordat deze wegen behoorlijk wat schades kennen, is er voor gekozen om de straatstenen er uit te halen en een goede funderingslaag van puin onder de nieuw te realiseren asfaltbaan aan te brengen. In het projectgebied worden diverse bedrijfspanden afgekoppeld van het gemengde rioolstelsel, door het realiseren van een hemelwaterriool. Hiermee wordt verwacht dat bij hevig regenval de kans op water op straat drastisch zal worden verminderd.
Bouwteam
Door het toepassen van een bouwteamconstructie wordt ervoor gezorgd dat de lijntjes kort worden gehouden en de gemeente gedurende het project veelvuldig inspraak heeft op het gehele proces. Bij eventuele wijzigingen tijdens de uitvoering kan Roelofs snel en gemakkelijk inspringen door het aanpassen van het ontwerp en dit terug te koppelen naar de uitvoering. Door deze constructie verwachten we een kwalitatieve impuls te kunnen afleveren aan de omgeving.
Planning

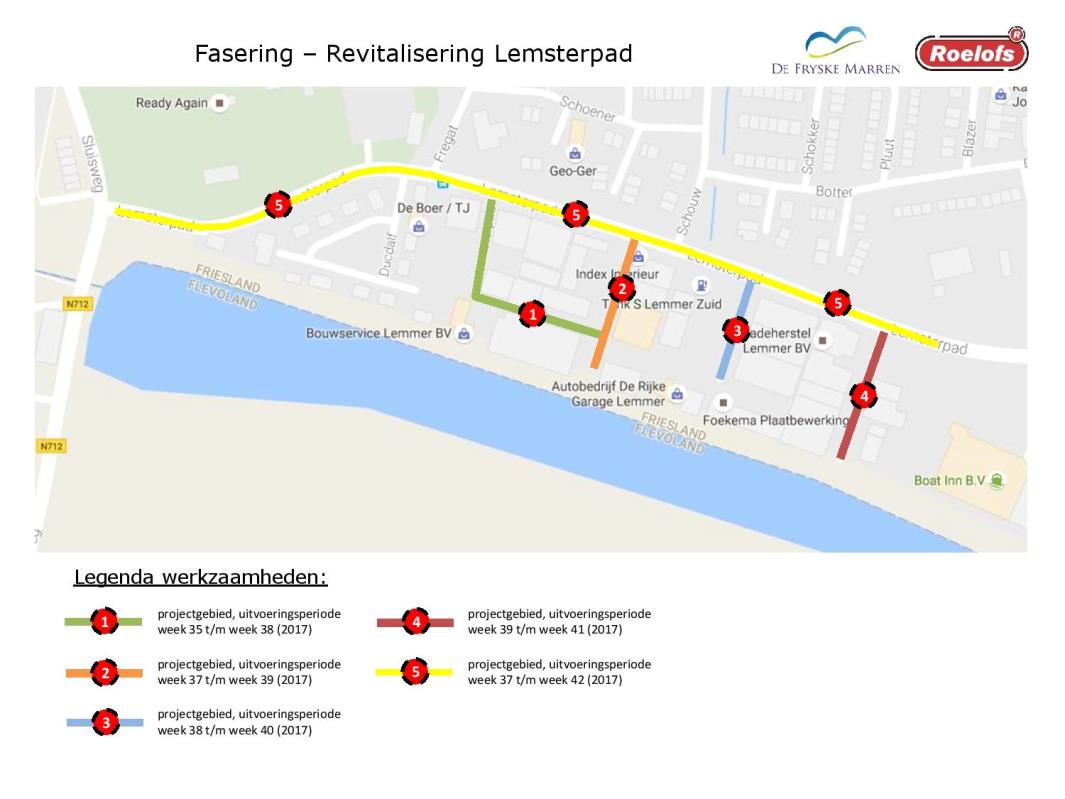

Het ontwerp is inmiddels afgerond en gereed voor uitvoering. De realisatie van de werkzaamheden starten op 30 augustus 2017. Het project zal gefaseerd worden uitgevoerd, zodat de bereikbaarheid van de bedrijven/woningen zo goed mogelijk kan worden gewaarborgd, wat in het project een belangrijke prioriteit heeft. De werkzaamheden eindigen in de maand oktober/november 2017.
Project in cijfers
Opnemen elementenverharding ca. 6.150m2
Frezen asfaltconstructie ca. 3.500m2
Grondwerk ca. 16.500m3
Aanleg hoofdriool ca. 180m1
Aanleg puinfundering ca. 3.500m2
Aanleg asfaltconstructie ca. 2.000ton
Aanleg elementenverharding ca. 3.500m2
Aanleg bushaltes ca. 2 stuks
Opdrachtgever
Gemeente De Fryske Marren
Locatie Project
Lemmer
Start Project
januari 2016
Oplevering Project
december 2017
