Vervangen brug Kerkstraat en riool Nijverdal
Een toekomstbestendige verbinding over én onder de Regge
De gemeente Hellendoorn en Roelofs hebben samen in een bouwteam zowel de brug over de rivier Regge vernieuwd als het omliggende rioolstelsel verbeterd. De oude brug heeft in samenwerking met Platenkamp plaatsgemaakt voor een moderne toekomstbestendige verbinding.

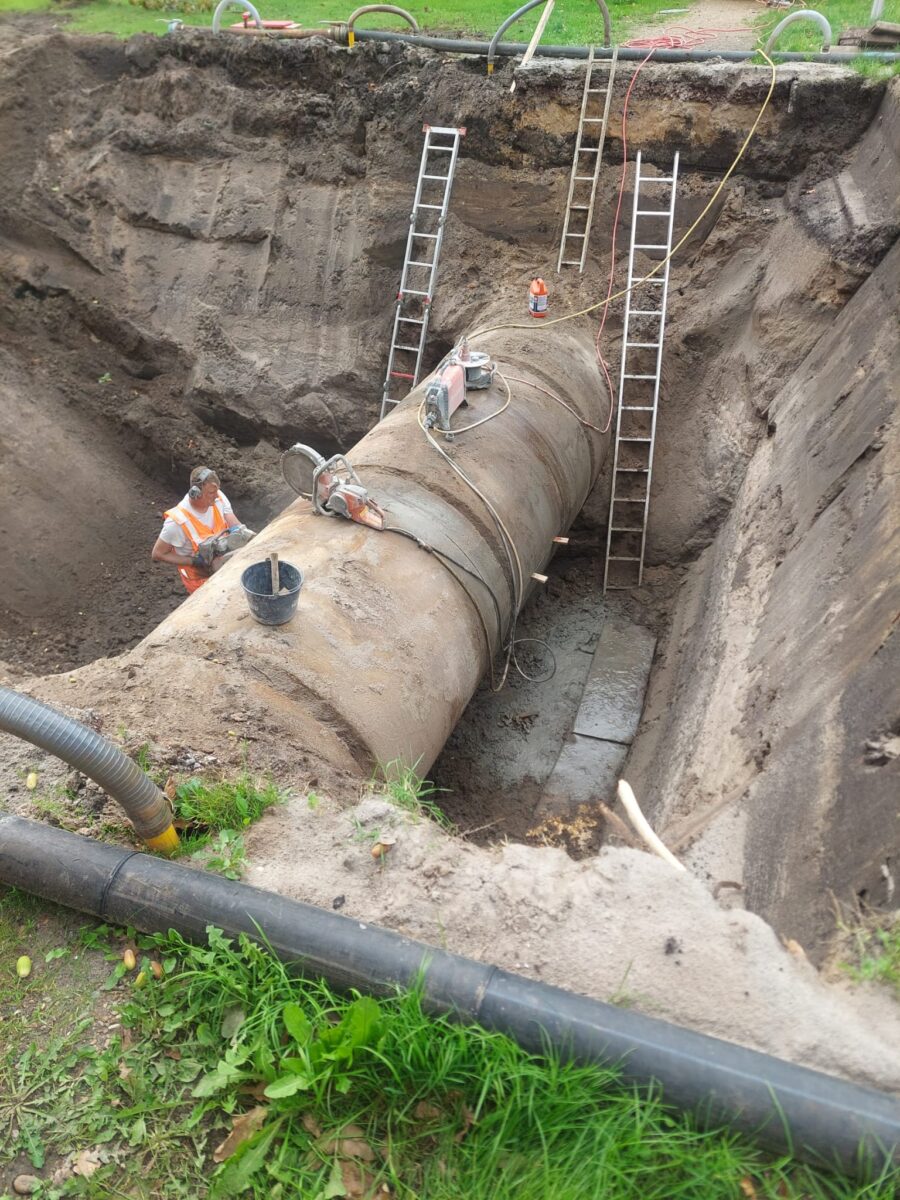

Voor het riool op de westoever is de bestaande aan- en afvoer van het gemaal Kerkstraat verbeterd. Hiervoor is een gestuurde boring van 165 m onder de Regge door gemaakt. Op de oostoever is een nieuw gemaal gekomen, zodat ook aan die zijde de knelpunten in het riool zijn opgelost.
Dynamische locatie

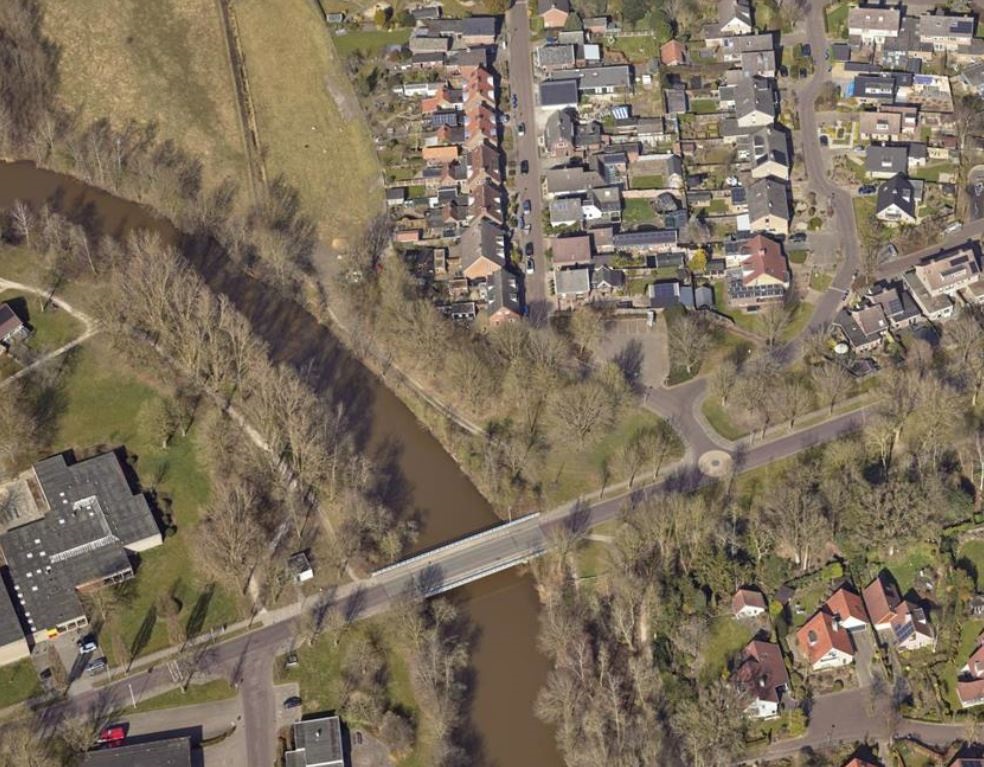

Het project bevond zich binnen de bebouwde kom van Nijverdal, over en langs de rivier de Regge. In de directe omgeving bevond zich niet alleen veel groen, maar ook woningen aan weerszijden van de Regge. Daarnaast bevonden zich de gemeentewerf, een school, een kerk en de brandweerkazerne in de directe nabijheid van de brug. Het verkeer van en naar deze plekken kon van invloed zijn op de werkzaamheden aan en in de omgeving van de brug.
De riolering die vervangen en aangepast moest worden, ligt langs de oevers van de Regge met prachtige natuur. Het natuurgebied wordt beheerd door Landschap Overijssel. Deze factoren maken het een complex project, met veel stakeholders in een kwetsbaar gebied. Enerzijds, omdat de natuur zoveel mogelijk ontzien diende te worden. Anderzijds ook, omdat de afvoer van het rioolwater vanuit het bovenstroomse gebied gegarandeerd moest blijven.
Betrekken van de omgeving
De brug was en is een verbindende factor in de directe omgeving. Er is daarom gekozen om de omgeving actief te betrekken in het traject. De omwonenden kregen onder andere de mogelijkheid om mee te denken over het ontwerp, zoals over het type brugleuning en de lantaarnpalen. Ook hebben we een projectbezoek en Veiligheidsles georganiseerd voor schoolkinderen van nabijgelegen school SBO De Brug.
Planning

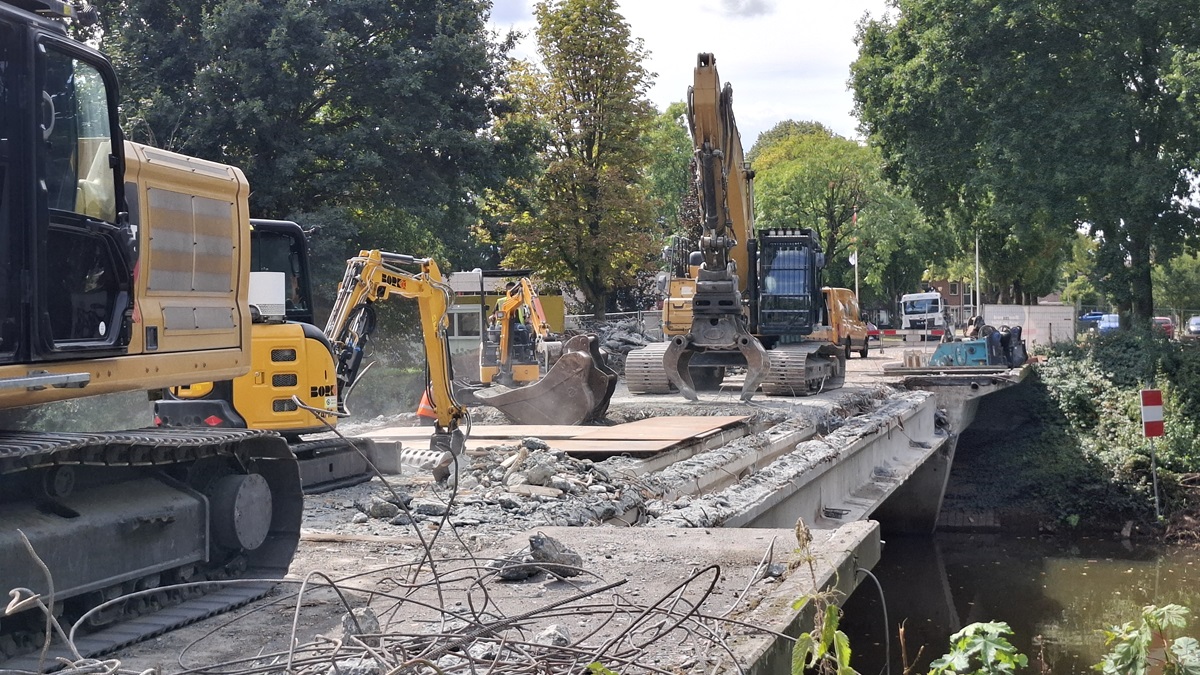

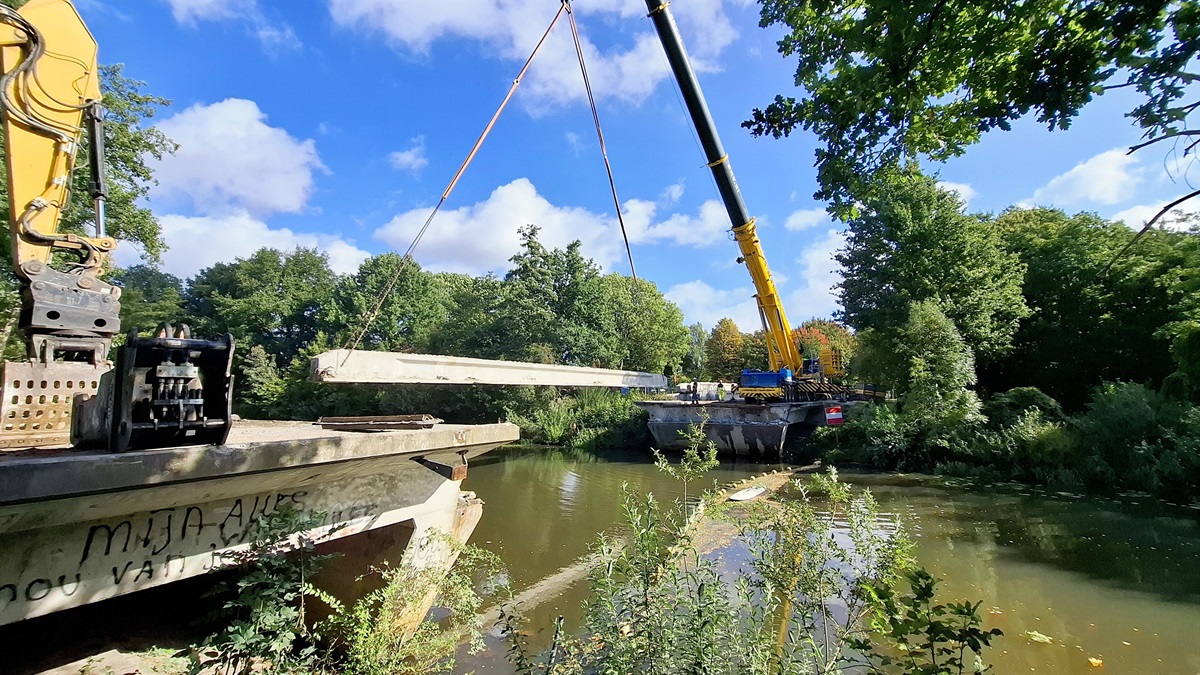

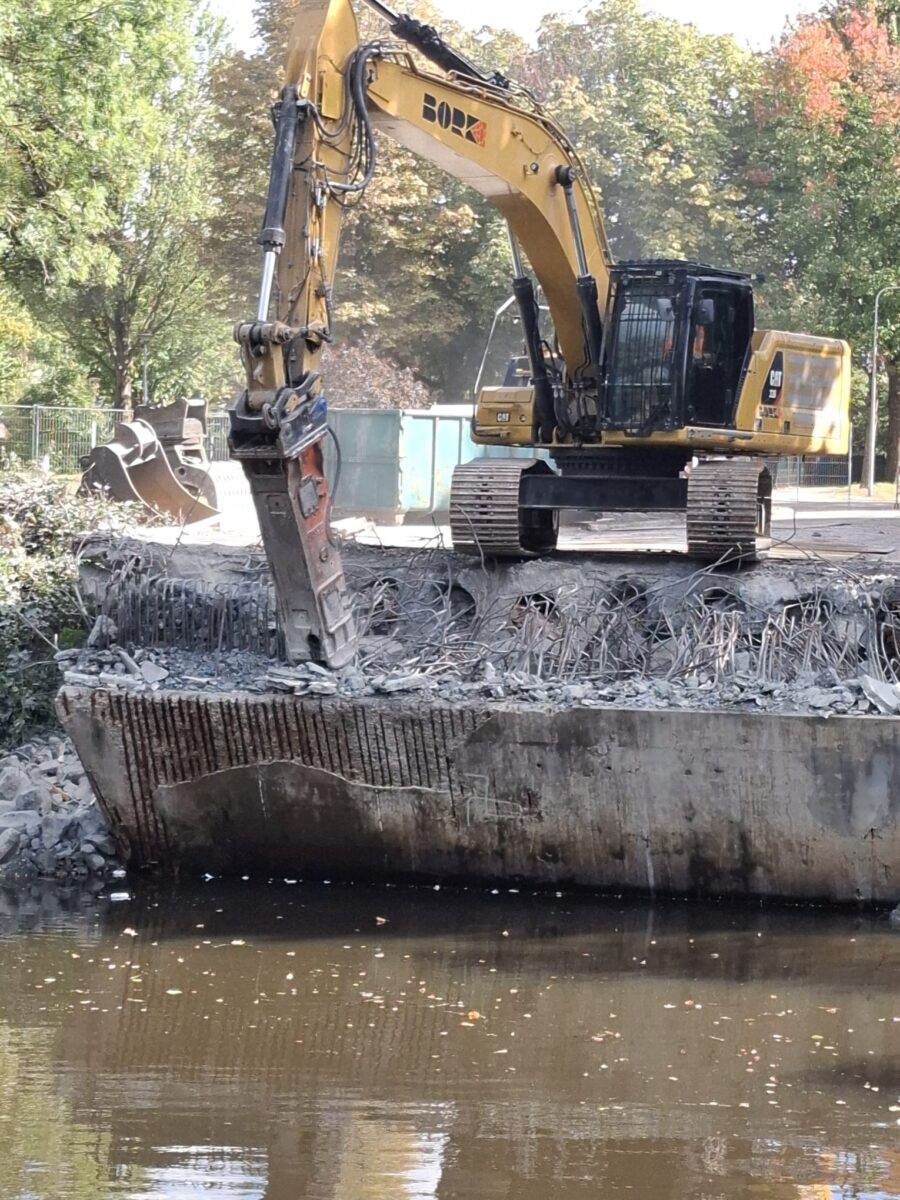

De uitvoeringswerkzaamheden zijn op 18 augustus 2025 gestart. Vanaf dat moment was de Kerkstraat afgesloten en kon de oude brug worden gesloopt en de aanleg van de nieuwe brug worden gestart. Ook de aanpassingen aan het riool werden dan uitgevoerd. De werkzaamheden liepen door tot begin 2026. Begin maart 2026 is de Oale Bleekebrug officieel geopend.
Opdrachtgever
Gemeente Hellendoorn
Locatie Project
Nijverdal
Start Project
Januari 2024
Oplevering Project
Begin 2026
Aanpak
Planning
