Aanleg fietspad en parkeerplaats Bergkwartier Zeewolde
Het project

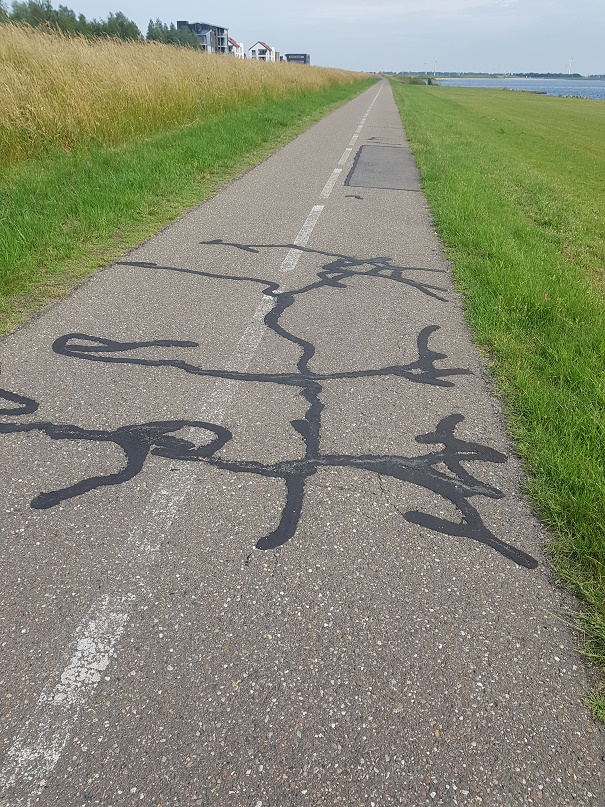

De gemeente Zeewolde gaat binnenkort beginnen met de aanleg van een nieuw fiets- en wandelpad op de kruin van de Zeewolderdijk richting de Sluis Havenkwartier.

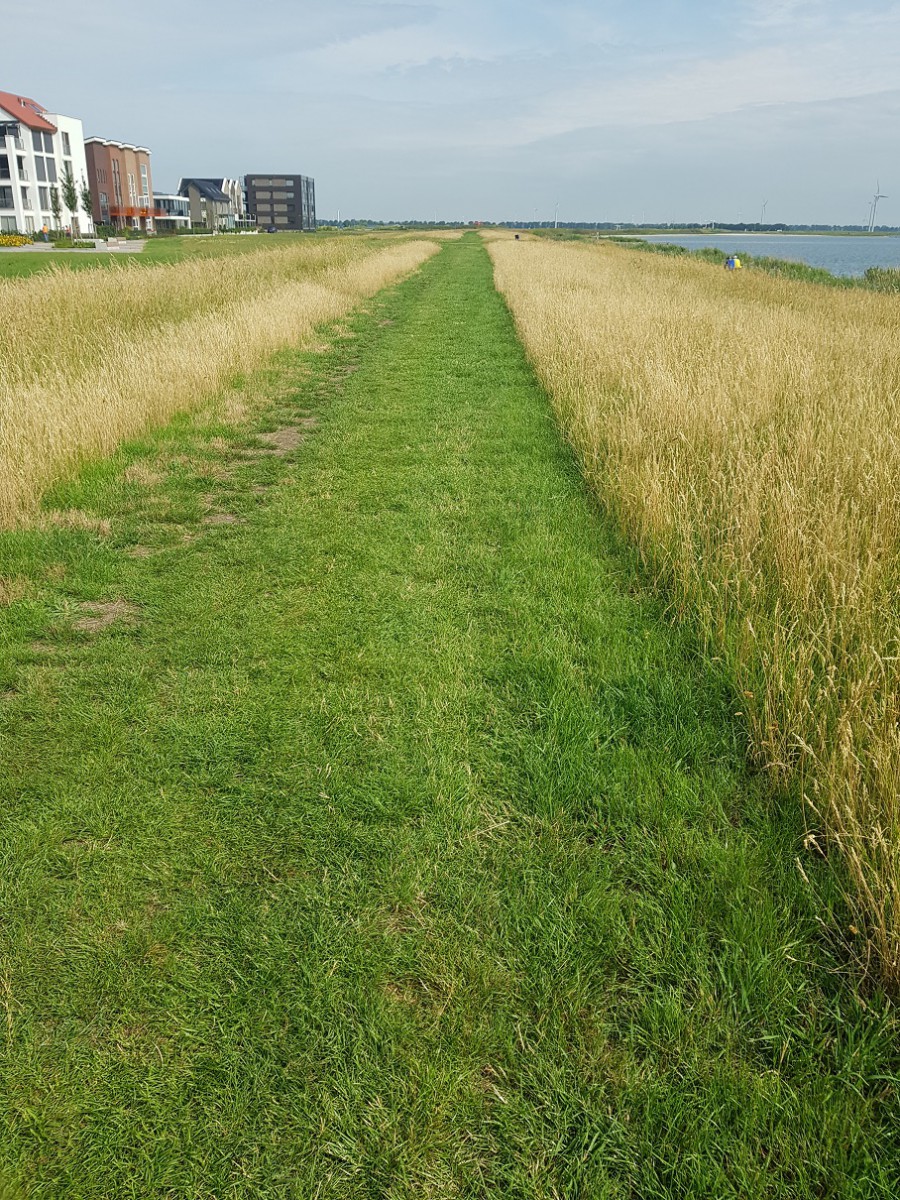

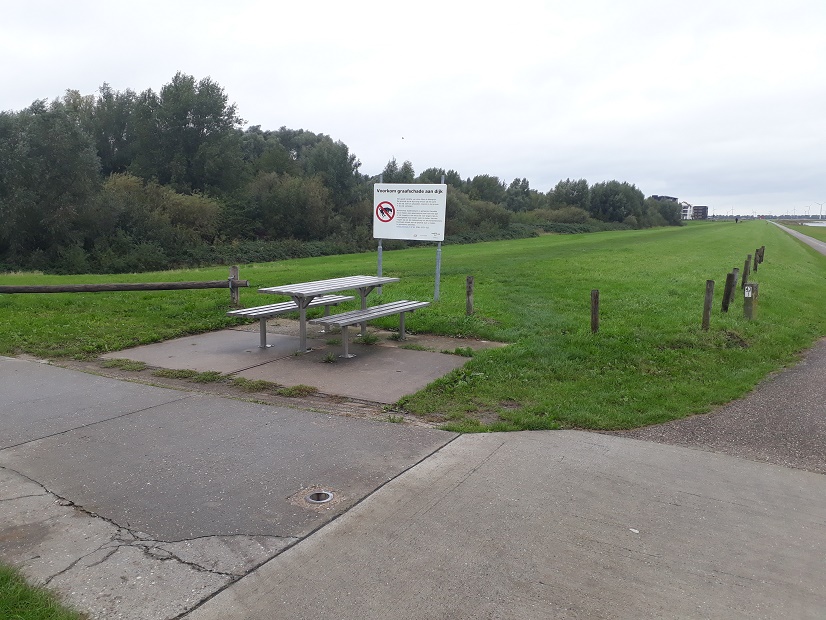

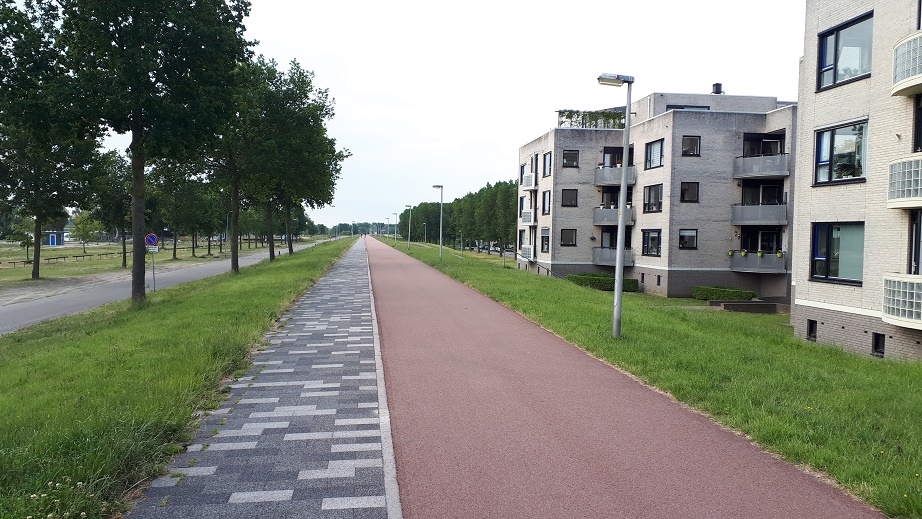

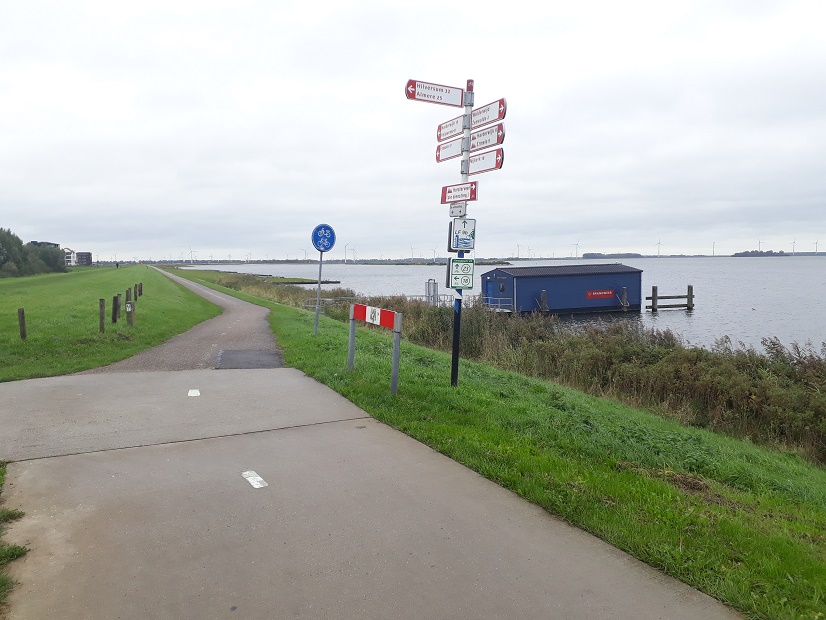

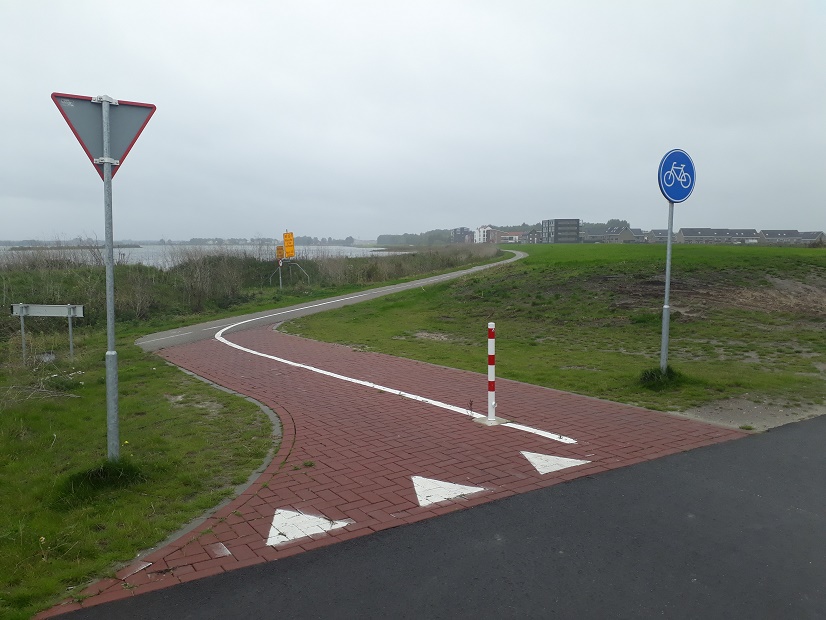

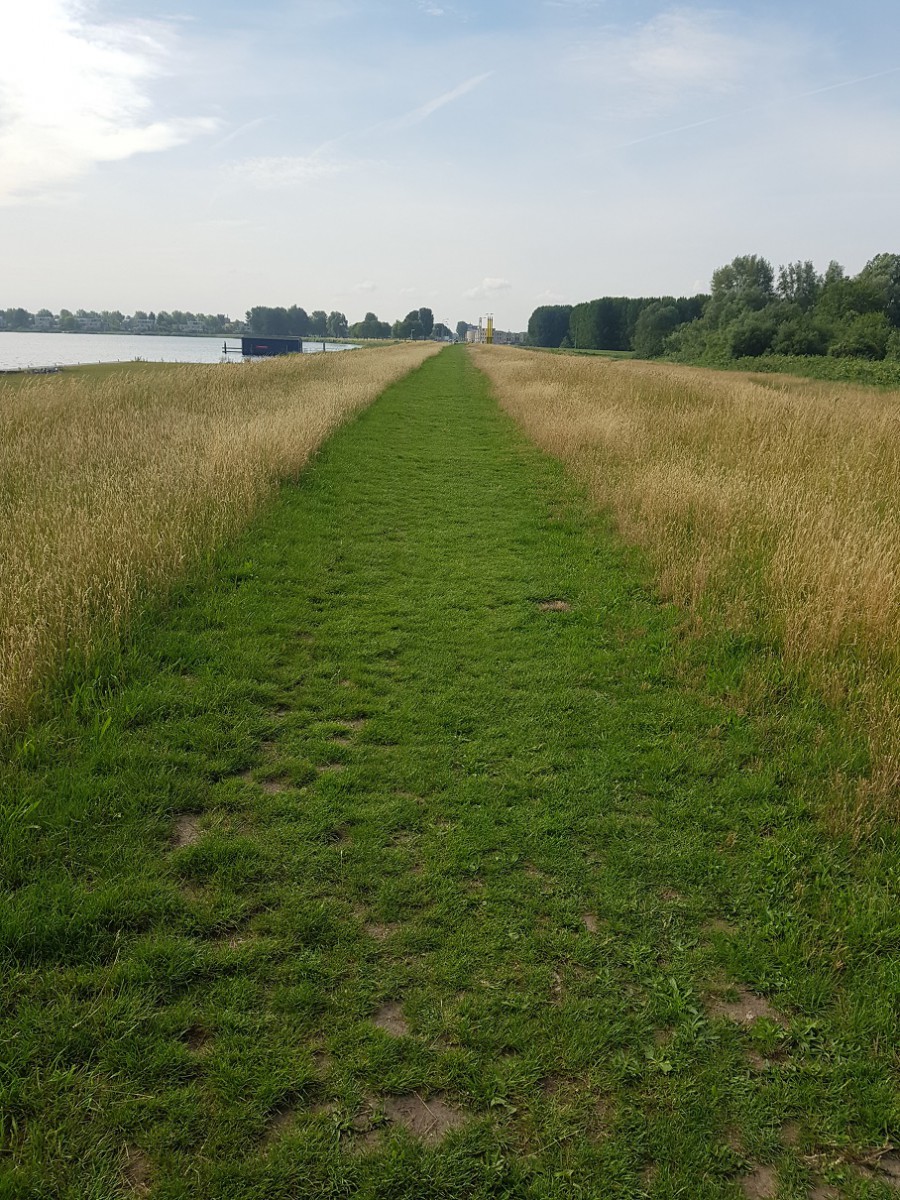

Het huidige fietspad wordt een wandelroute die de verschillende stranden met elkaar verbindt. Het fietspad op de dijk biedt de gebruikers maximaal zicht over het Wolderwijd, de stranden en aan de andere kant de polder.
De langzaam verkeerroute wordt nu al veel gebruikt en zal met de verdere groei van Polderwijk en de nieuwe stranden alleen maar toenemen. Ter hoogte van het Startsein en Citadel komt een parkeerplaats met een groene uitstraling. Het hemelwater zal in de ondergrond infiltreren.
Roelofs heeft in opdracht van de gemeente en in samenwerking met diverse partijen zoals stedenbouwkundigen en waterschap Zuiderzeeland de technische uitwerking en aanbesteding verzorgd.
Op deze projectpagina kunt u meer informatie vinden zoals ontwerptekeningen, planning en nieuws.
Opdrachtgever
Gemeente Zeewolde
Locatie Project
Zeewolde
Start Project
2020
Oplevering Project
2021
Aanpak
De aanbestedingstraject van het project is begin februari 2021 van start gegaan, waarbij 4 aannemers een inschrijving mogen indienen. Begin maart 2021 zal de aannemer bekend zijn. In verband met de hoogwaterkering mag er niet eerder gestart worden dan 15 maart en dienen vanuit het bestek de werkzaamheden uiterlijk half juni gereed te zijn.
Vooraf zal in overleg met de gemeente en op basis van de eisen uit het bestek een werkplanning opgesteld worden. De planning wordt ook op deze website geplaatst.
De bereikbaarheid voor fietsers en voetgangers is van groot belang op de Zeewolderdijk. Voor de werkzaamheden houdt dit in dat het nieuwe fiets- en voetpad op de dijk eerst gereed gemaakt moet worden, voordat de werkzaamheden aan het oude fietspad uitgevoerd mogen worden.
Op moment dat de werkzaamheden starten aan het oude fietspad mogen fietsers en voetgangers onverhinderd gebruik maken van het nieuwe fietspad en voetpad.

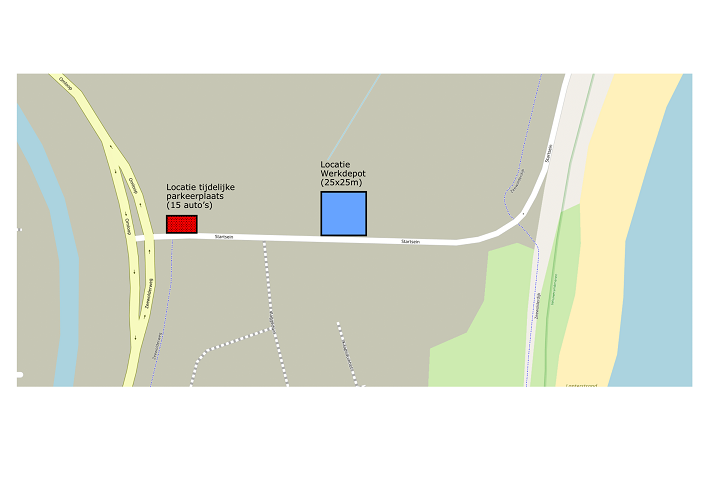

Ten westen van het Startsein worden tijdelijke parkeerplaatsen en depot gerealiseerd

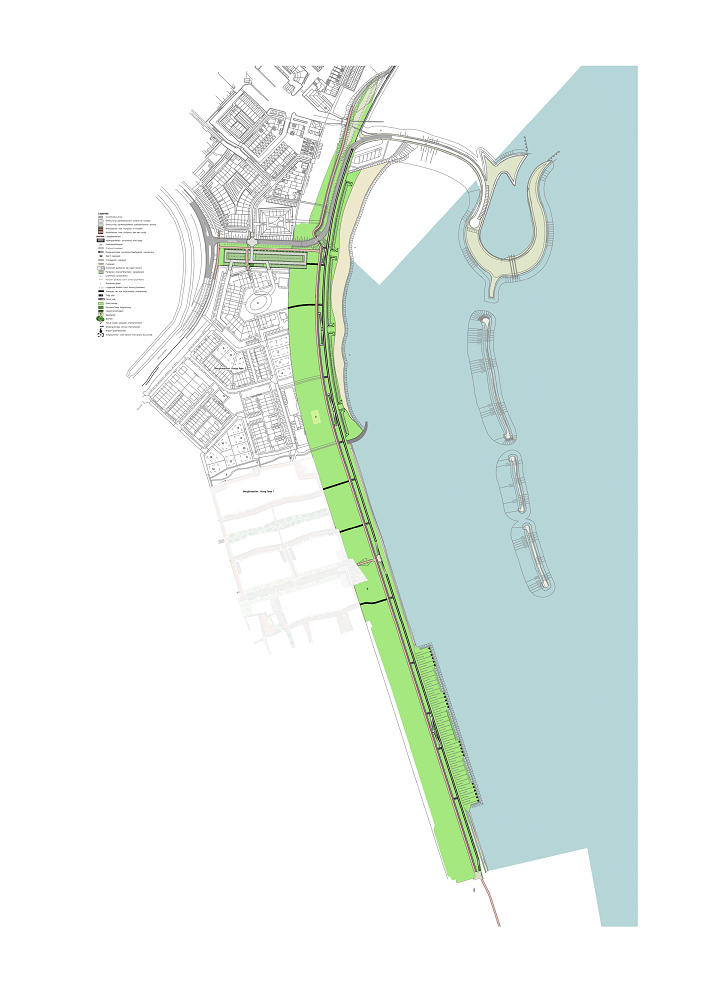

De ontwerptekeningen van het werk zijn te vinden onder het kopje downloads.

Planning
Eind Maart 2021, aannemer bekend: https://www.hoornstra-infrabouw.nl/
Eind Maart 2021, einde hoogwaterseizoen
Eind juni 2021, hervatten werkzaamheden na bezwaarperiode
Ca Half september, werkzaamheden gereed
Half Oktober, start hoogwaterseizoen

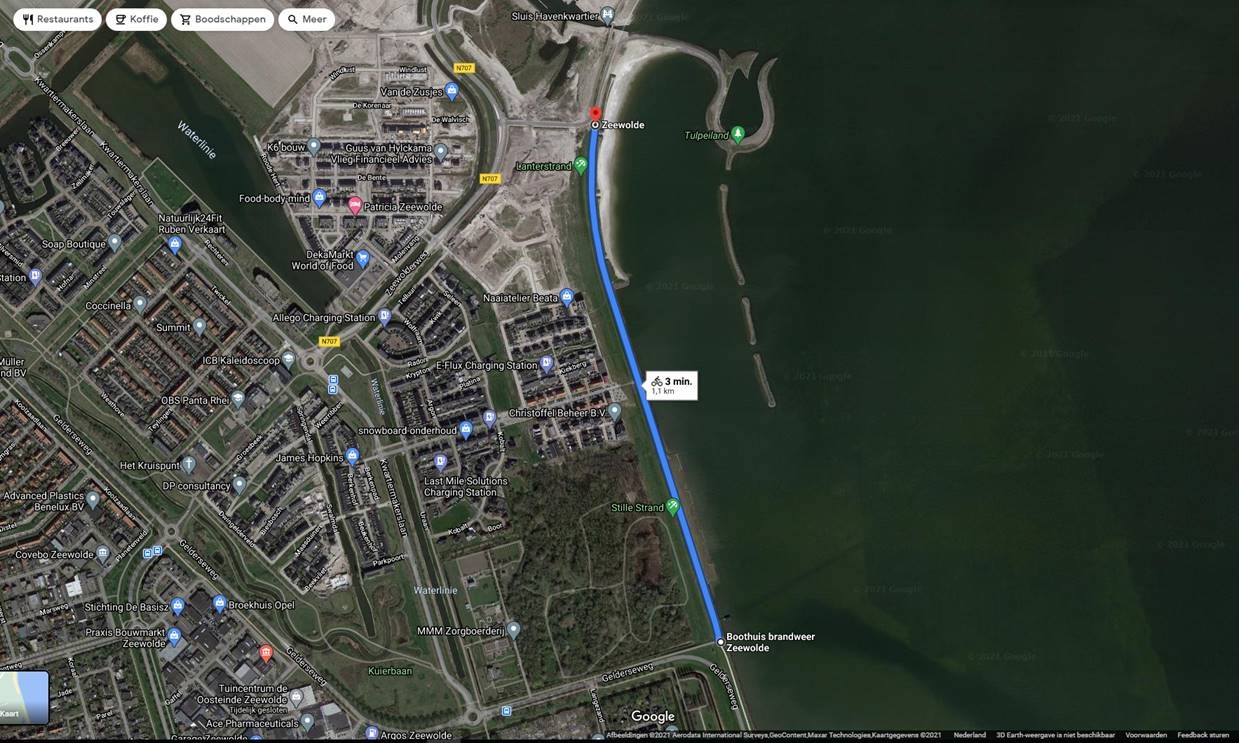

Ligging

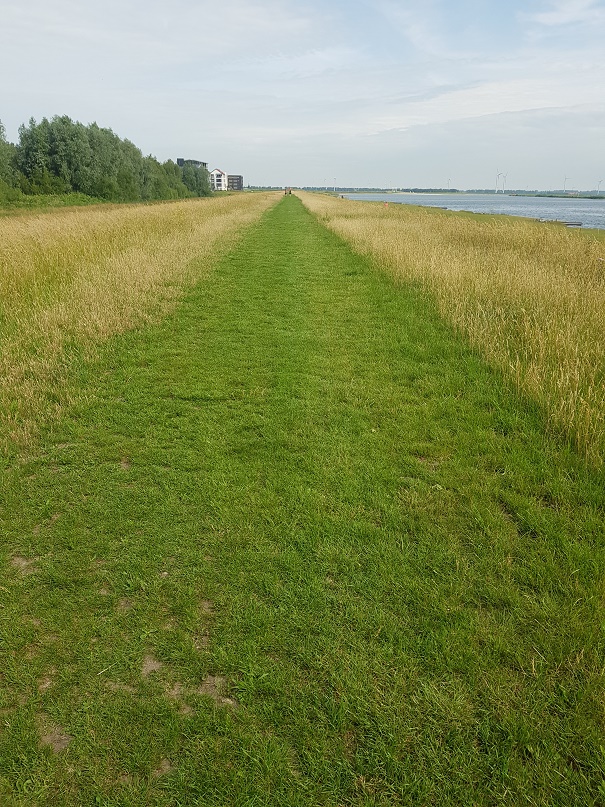

Stille Strand, Zeewolde, Nederland
Project Nieuws
Vergunningverlening
26-01-2021
Vergunningsverlening WS Zuiderzeeland ->start aanbesteding
