Herinrichting parkeerterrein Brugkampweg centrum Oosterwolde
Het project
Roelofs is door de gemeente Ooststellingwerf gevraagd om de engineering op haar te nemen voor de herinrichting van het huidige parkeerterrein gelegen aan de Brugkampweg. Tevens wil de gemeente graag een nieuw parkeerterrein realiseren aan de Dertien Aprilstraat. Dit is een belangrijke verkeersroute richting het centrum van Oosterwolde.
Aanloop
De gemeente Ooststellingwerf is de afgelopen jaren druk bezig om haar centrum in Oosterwolde weer een kwalitatieve impuls te geven. Men wil graag meer toeristen naar het centrum trekken. Dit geldt echter niet alleen voor toeristen maar ook voor de ‘gewone’ burger uit de omgeving. Met de komst van gerenommeerde winkelnamen is de gemeente voornemens om te gaan voldoen aan haar uitgesproken visie. Door de komst van enkele gerenommeerde winkelnamen is het vermoeden dat de huidige parkeerterreinen niet zullen voldoen aan de toekomstige parkeercapaciteit en daarom wil de gemeente de parkeergelegenheid gaan aanpakken. Op dit moment is Roelofs in beeld gekomen om de engineering van het project te verzorgen.
Ontwerp

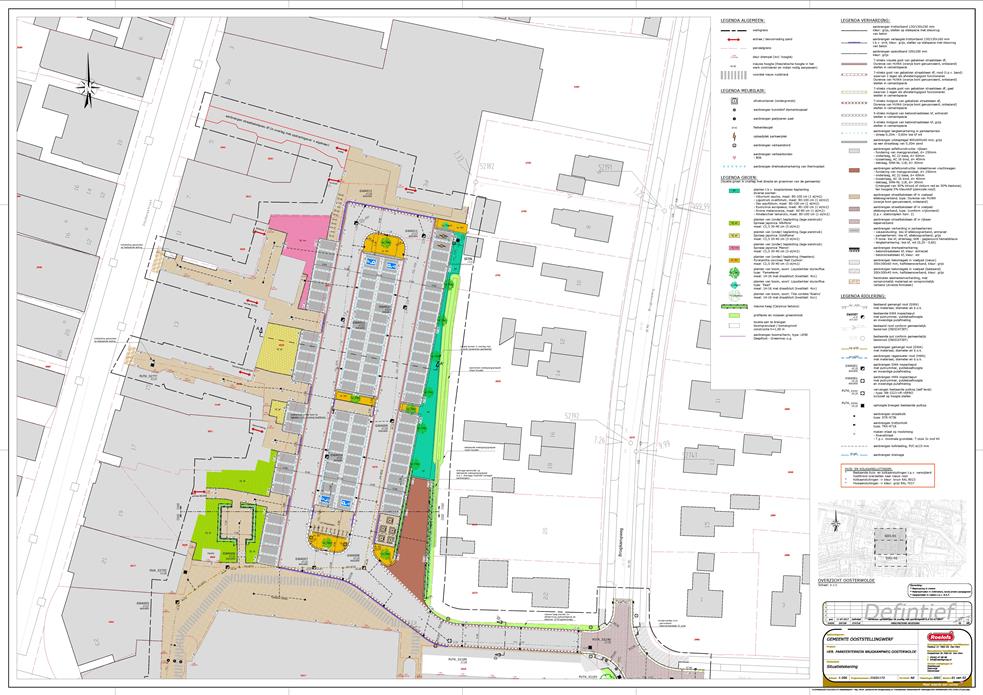

Het ontwerp van de parkeerterreinen is gezamenlijk met de gemeente, projectontwikkelaar, stedenbouwkundige en Roelofs tot stand gekomen. Er hebben gedurende de ontwerpfase enkele sessies plaatsgevonden waarin het schetsontwerp is besproken. Aan de hand van een inloop middag/avond zijn de tekeningen gepresenteerd aan de omgeving, tevens was dit het uitgelezen moment om de laatste opmerkingen vanuit de omgeving te inventariseren. Uiteindelijk is hieruit een definitief ontwerp naar voren gekomen. Van dit ontwerp heeft Roelofs vervolgens de bestekstekeningen en het bijbehorend bestek uitgewerkt.
Het uitgewerkte plan is door middel van een meervoudig onderhandse aanbesteding op de markt geplaatst. Tijdens deze aanbestedingsfase ondersteunt Roelofs de gemeente Ooststellingwerf met de nota van inlichtingen, aanbesteding en het opstellen van het gunningsadvies. Op deze manier tracht Roelofs de gemeente op een zo goed mogelijk manier te ontzorgen van de werkzaamheden.
Planning
In de maand juli/augustus vindt de aanbestedingsfase plaats. De uiteindelijke gunning zal in de maand augustus plaatsvinden. Wat betreft de realisatie van het project, start de aannemer in de maand september en zullen de werkzaamheden nog doorlopen tot de kerst (2017).
Project in cijfers
Het project bestaat uit de volgende onderdelen:
Opnemen elementenverharding ca. 8.500m2
Grondwerk ca. 17.500m3
Aanleg hoofdriool ca. 260m1
Aanleg puinfundering ca. 5.500m2
Aanleg asfaltconstructie ca. 685ton
Aanleg elementenverharding ca. 6.150m2
Planten van bomen 30st
Planten van sierplantsoen 3.420st
Planten van haagplantsoen 1.820st
Planten van bosplantsoen 200st
Opdrachtgever
Gemeente Ooststellingwerf
Locatie Project
Oosterwolde
Start Project
mei 2017
Oplevering Project
september 2017
