Bouwteam Aanpassen Inlaatconstructie Slochteren
Het project
Waterschap Hunze en Aa’s pakt knelpunten aan die de afgelopen twee zomers zorgden voor droogtestress. De twee droge zomers van 2018 en 2019 zijn door het Waterschap Hunze en Aa’s geëvalueerd. Het watersysteem in Noordoost-Drenthe en Oost-Groningen zit tegen de grens aan, om de nadelige gevolgen van aanhoudende droogte te beperken, blijkt uit de analyse.
Bij droogte is het watersysteem van Hunze en Aa’s aangewezen op aanvoer van IJsselmeerwater. Voor een gezonde grondwaterstand is het gebied afhankelijk van voldoende neerslag in het najaar, winter en voorjaar. In 2019 bleven vooral de grondwaterstanden achter door het relatief droge najaar ervoor.
De aanvulling van het grondwater schiet hierdoor tekort. De laatste twee jaren lieten zien dat op een aantal locaties in het gebied van Waterschap Hunze en Aa’s droogte knelpunten aanwezig zijn. De inlaatconstructie vanuit de Slochterhaven is één van de knelpunten. Deze inlaat met duiker, voorziet een gebied van 1600 hectare van water bij droogte.
Om dit knelpunt op te lossen, is samen met het Waterschap Hunze en Aa’s gezocht naar mogelijkheden om het watersysteem aan te passen.
Aanpassingen watersysteem
In bouwteamverband hebben het waterschap Hunze en Aa’s en Roelofs een ontwerp opgesteld van een nieuwe in- en uitlaatconstructie. De nieuwe duiker heeft een grotere diameter dan de oudere duiker, daarnaast is het tracé van de duiker aangepast.
In het ontwerp is rekening gehouden met:
- Het in stand houden van het plein naast de Slochterhaven, de herinrichting van dit plein is onlangs afgerond.
- De historische panden die langs de hoofdweg in Slochteren liggen.
- De omwonenden: in verband met een benodigde stremming van de hoofdweg.
- De tunnelbak in de provinciale weg.
Begin maart 2020 zijn een RAW-bestek en tekeningen opgeleverd, waarin de eisen en wensen van alle stakeholders zijn verwerkt. Dit zijn de voordelen van een bouwteam: samenwerken en op een laagdrempelige wijze met elkaar communiceren, om zo tot het beste resultaat te komen.
Roelofs start eind maart 2020 met de eerste uitvoeringswerkzaamheden. Doordat het project in bouwteamverband wordt gerealiseerd, gaf dit tijdwinst op van 2 maanden, omdat er geen aanbestedingstraject doorlopen hoeft te worden. Tevens zijn alle risico’s en uitvoeringsaspecten in het ontwerp verwerkt, omdat de uitvoeringsexpertise van Roelofs uitgebreid is meegenomen in het ontwerp.
Samenvatting van het werk:
- Opnemen oude duiker inclusief putten.
- Leveren en aanbrengen inlaatconstructie inclusief vuilrooster en afsluiter.
- Leveren en aanbrengen uitlaatconstructie met afsluiter.
- Leveren en aanbrengen betonduiker met diameter van 800 mm, met een lengte van 180 meter, inclusief het aanbrengen van putten.
- Herstel van asfaltverharding in de Hoofdweg te Slochteren.
- Uitvoeren van omgevingsmanagement.
Opdrachtgever
Waterschap Hunze en Aa’s
Locatie Project
Slochteren
Start Project
30 maart 2020
Oplevering Project
30 mei 2020
Expertises
Aanpak
Planning

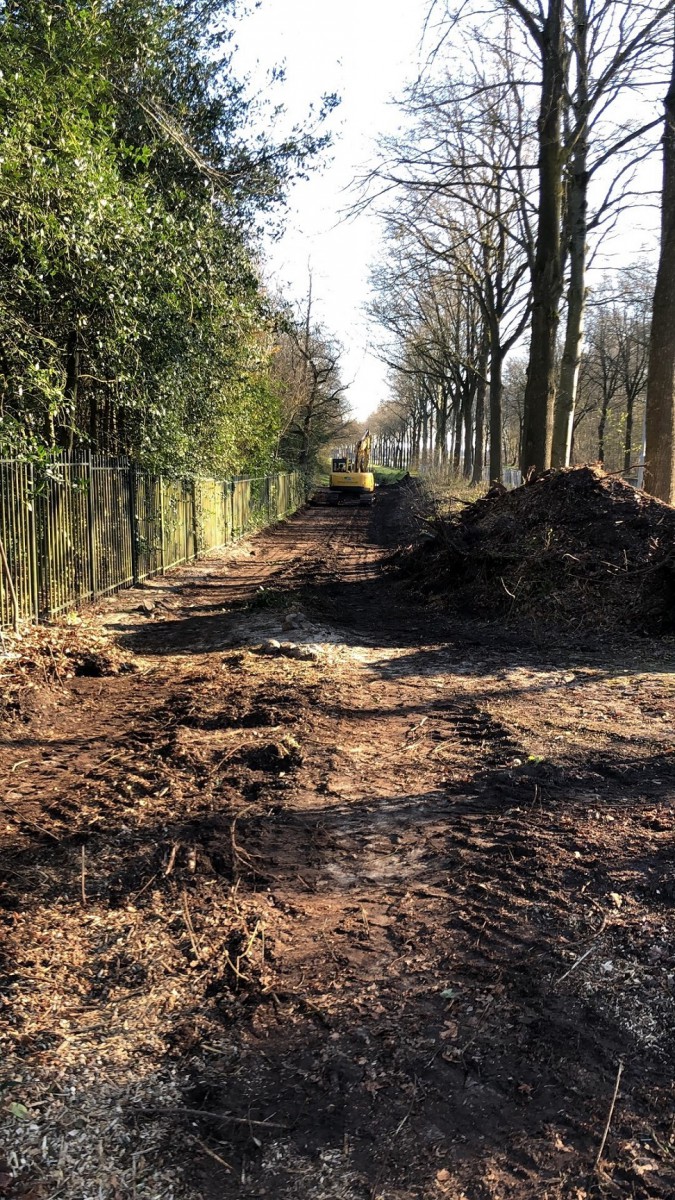

- Opruimwerkzaamheden t/m 9 april
- Rioolwerkzaamheden van 13 april t/m 8 mei
- Werkzaamheden rijbaan 22 april t/m 29 mei

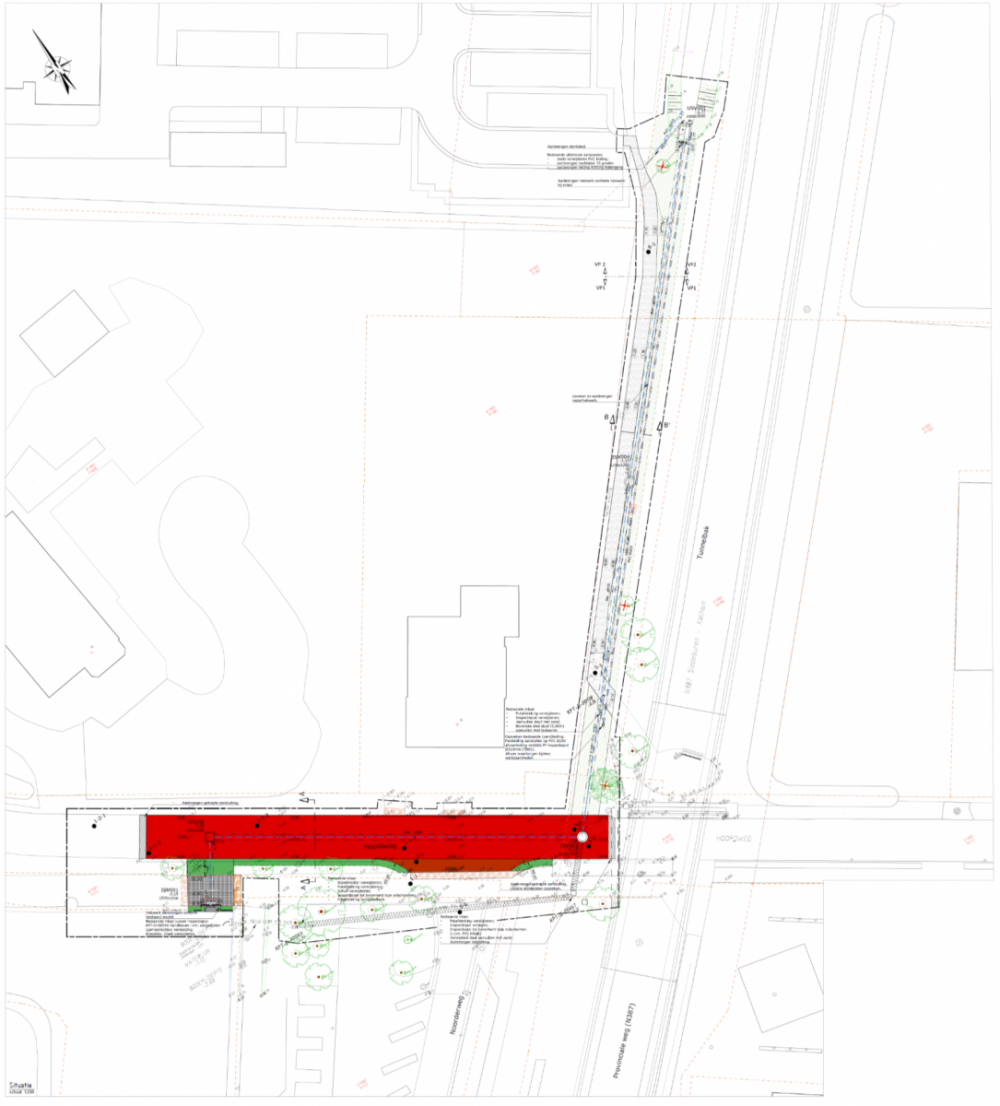

Ligging
Hoofdweg, Slochteren, Nederland
Downloads
